风力14级,地表70℃,他们在戈壁荒漠建“中国最长改扩建公路”

最高风力达14级,夏季地表温度可达70℃,冬季最低温度零下20℃,G30连霍高速公路星星峡至哈密段改扩建项目(下称“G30星哈改扩建项目”)地处荒漠戈壁,施工环境极端恶劣。就是在这样的环境中,在汉央企、中交二航局的建设者们全力推进项目施工。该路段预计将于10月底前完成主线全部施工内容,实现年底通车运营的目标。

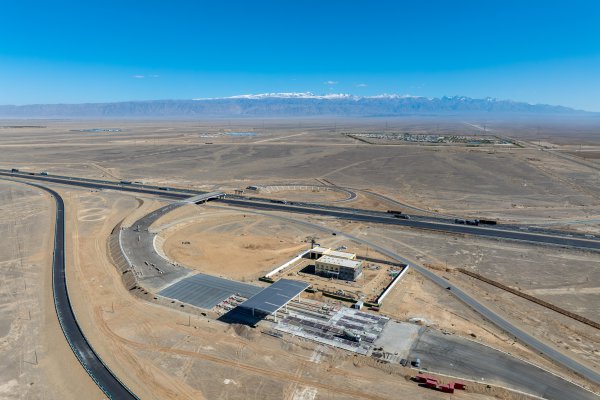

空中俯瞰G30连霍高速公路星星峡至哈密段改扩建项目。通讯员靳晰 摄

G30连霍高速公路东起连云港,西至新疆霍尔果斯口岸,是贯穿中国东西的交通大动脉,不仅是连接内地与西北的陆路命脉,更是新疆融入全国、面向中亚开放的“黄金通道”。

中交二航局项目部副总工程师安祥涛介绍,随着“一带一路”建设推进和区域经济快速发展,G30连霍高速公路车流量持续攀升,原有双向四车道已无法满足通行需求。中交二航局承建的G30星哈改扩建项目第四标段全长30.9公里,项目通过改扩建,将原双向四车道拓宽为双向八车道,设计时速120公里。该改扩建项目是我国建设交通强国的重要支撑工程,改扩建总里程为537.25公里,是目前全国一次性改扩建里程最长的高速公路项目。

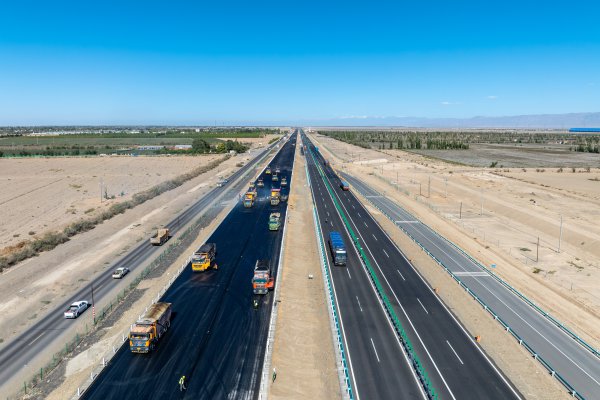

空中俯瞰G30连霍高速公路星星峡至哈密段改扩建项目。通讯员靳晰 摄

鏖战风沙,用梁板筑起挡风墙

“标段前15公里属于戈壁地带和烟墩风区,最高风力14级,风沙极大,施工过程中极易受大风侵蚀和沙埋。”中交二航局星哈四标总工程师王强告诉长江日报记者,沙暴来袭时能见度骤降,施工不得不中断,地表会有大量流沙沉积,对尚未完成的工序造成严重破坏,每次风沙过后,都会对正在修筑的路面进行侵蚀,形成破坏。

项目团队在沿线设置了12处“安康驿站”,为施工人员提供遮阳避风和临时休息的场所。风沙稍歇,工人便迅速返回现场清理被掩埋的路基与设备。为从根本上抵御风沙,项目团队创新采用废弃桥涵的梁板,在道路迎风侧约50米处筑起1米多高的挡风墙,有效阻隔风沙侵袭。

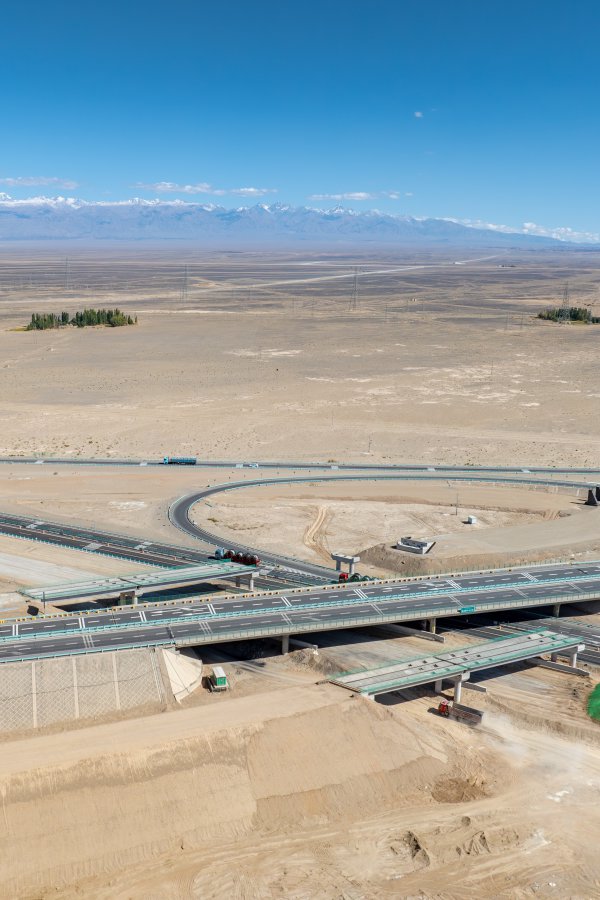

空中俯瞰G30连霍高速公路星星峡至哈密段改扩建项目。通讯员靳晰 摄

极端温度是另一大挑战。夏季气温高达49℃,地表温度甚至超过70℃,冬季则低至零下20℃。高温易导致沥青路面软化、出现车辙推移等病害,低温则会使路面收缩开裂。为此,项目将沥青混凝土面层厚度从常规的18厘米加厚至24厘米,并首次大规模应用SBS+胶粉复合改性沥青技术,显著提升了路面的高低温抗性。

记者在现场看到,刚刚铺筑的沥青路面热浪蒸腾,30多台施工机械轰鸣作业,100余名工人身着反光背心在风沙与热浪中紧张施工。他们的皮肤被烈日灼成古铜色,汗水滴落瞬间蒸发。

创下纪录,700吨桥体2小时拆移

在G30星哈改扩建项目中,桥梁拆除工程同样充满挑战。由于该路段是新疆与内地连通的主要干线,日均车流量超过2万辆,大型客货车占比达90%,施工初期曾发生“封路10分钟,堵车7公里”的事件。传统封路拆除工艺难以实施。

为了更快拆除桥体,减少封路时间,中交二航局项目团队创新采用“液压顶升设备+SPMT模块车动态转体”工艺,对红星二牧场分离立交跨线桥进行整体拆移。

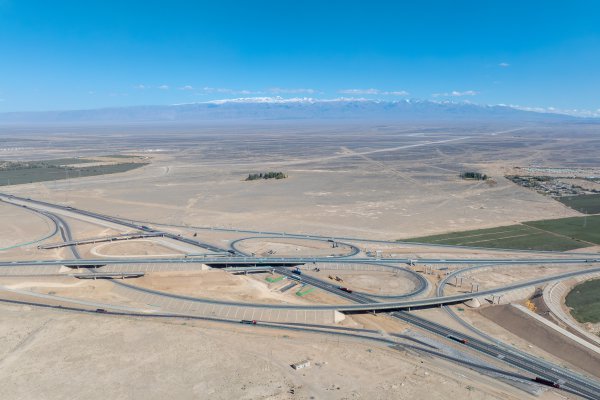

空中俯瞰G30连霍高速公路星星峡至哈密段改扩建项目。通讯员靳晰 摄

该工艺首先将跨高速公路的两跨梁体进行切割,使用自行式液压模块车将重达700吨的主梁梁体进行驼载,半小时内即可移运至路外指定场地。全过程通过智能平衡系统实时监测,确保结构应力可控、施工安全。

王强介绍说,这一技术实现了大吨位梁段快速下放和智能移运,仅用2小时就完成桥体拆移并恢复,创下中国西北区域桥梁拆除效率新纪录。整个施工过程低噪少渣,建筑垃圾综合利用率超过90%,在最大限度减少交通干扰的同时,显著提升了施工效率和环保水平。

就地取材,废旧路面“变废为宝”节省三成施工材料

值得一提的是,沥青下面层摊铺过程中,中交二航局创新采用了厂拌热再生粗粒式沥青稳定碎石混合料,实现建设材料就地取材、循环再利用。

空中俯瞰G30连霍高速公路星星峡至哈密段改扩建项目。通讯员靳晰 摄

这是一种怎样的材料?王强解释,厂拌热再生,即对老路沥青面层铣刨后,用运输车辆运送至专门的拌和场地堆放,通过破碎、筛分,掺入一定数量的新集料、沥青和再生剂(必要时),通过专门设计或改进的拌和设备拌制成热再生混合料,用于沥青摊铺施工。“就是将废旧路面材料再生循环应用,变废为宝,可以避免废弃材料堆放对土地的占用和对环境的污染,可以减少对石料、沥青、水泥的需求,并降低成本。”

星哈段改扩建工程第四标段沥青摊铺分为下、中、上面层施工,下面层摊铺使用厂拌热再生技术。“根据估算,能节省30%的施工材料。”王强介绍说。

(长江日报特派记者汪文汉 通讯员李瑞龙 周璇 新疆哈密报道)
