长江日报大武汉客户端6月24日讯 6月24日凌晨零时,位于东西湖区东吴大道边的武汉三店220千伏输变电工程两台主变设备启动工作,将电能输送到电网,这一新建变电站正式投产。

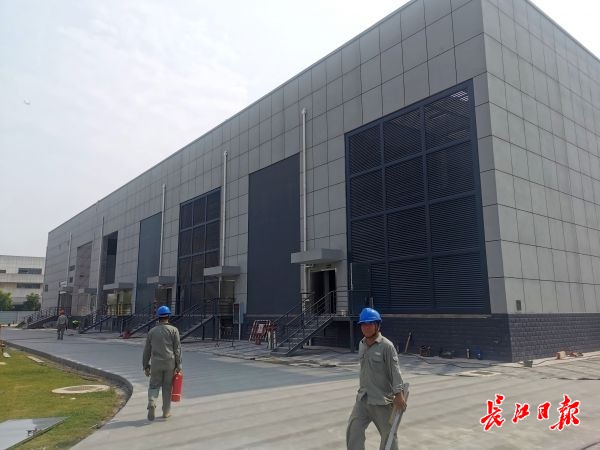

武汉三店220千伏输变电工程建设现场。记者宋磊 摄
480兆伏安总容量,满足区域电网用电增长需求
“今年国网武汉供电公司迎峰度夏重点工程中,属这个工程体量最大、规模最大”,项目现场,国网武汉供电公司项目现场负责人刘硕告诉记者,三店220千伏变电站选址位于东西湖区南部,建成后,将成为东西湖第5座220千伏变电站,全面优化区域电网结构,增加了周边的7个变电站的供电可靠性,供区面积约42平方公里。该变电站也是国网武汉供电公司今年以来建成的首座220千伏变电站。

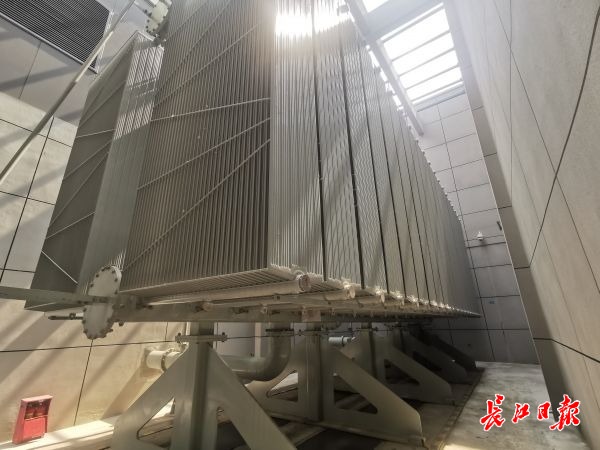

武汉三店220千伏输变电工程建设现场。记者宋磊 摄
这个工程的“大”首先在于增容量大。记者看到,三店变电站是一座全室内变电站,1、2号变电设备间内,两台巨大的主变设备巍然就位。这是两台容量各240兆伏安的主变,项目完工投用后,变电站480兆伏安的总容量将为周边供区稳定供电提供坚强支撑。
工程之“大”还在于建设量大。除三店变电站新建工程外,该项目内容还包括:玉贤500千伏变电站220千伏保护改造工程、舵落口220千伏变电站保护改造工程、玉贤/中法城—舵落口同塔双回线路双π入三店变220千伏线路工程、通信工程等。
刘硕介绍,东西湖区目前拥有220千伏变电站4座,主变容量共171万千伏安;发电装机容量2万千瓦。近年来,包括世界500强的大量内外资企业入驻东西湖区,其电力需求将快速增长,去年,夏季用电高峰期,东西湖区内多个变电站接近满负荷运行。“三店变电站的建成,如同为东西湖区增加了一个强大的电源支撑点,将优化该区220千伏及110千伏电网结构,满足区域电网用电增长需求。”

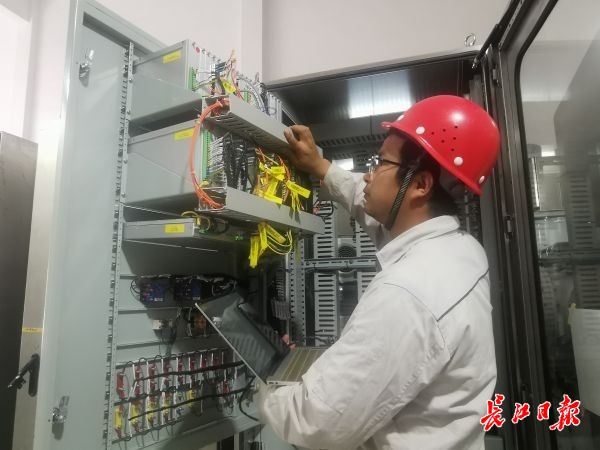

武汉三店220千伏输变电工程建设现场。记者宋磊 摄
细化工作计划,9个月完成施工任务
去年9月20日,三店220千伏输变电工程建设开工,刘硕和项目管理团队便做好“打硬仗”的准备。“通常情况下,一个220千伏输变电工程建设工期一般为一年半左右,但这个项目给我们的时间只有9个月,必须全力以赴、只争朝夕,抢在迎峰度夏前为城市供电提供坚强保障。”
相比中型规模的110千伏变电站,一座220千伏变电站设备量更多、线路更庞杂、安装量更大。为如期完工,刘硕带领项目管理团队提前科学谋划,细化工作流程,合理安排人员。“一开始是排月计划,后来排周计划,现在是每日排计划,随时根据施工状况动态调整。”

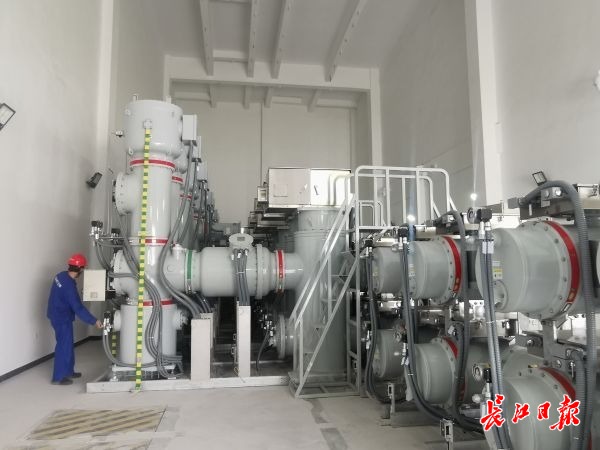

武汉三店220千伏输变电工程建设现场。记者宋磊 摄
除了工期紧,大量“跨线”工程也给项目建设带来不小挑战。三店220千伏变电站建设需要更换光纤通讯线路,这些线缆总长约十多公里,穿越轻轨一号线、硚孝高速公路、四环线,这些“跨线”施工不仅要确保施工不影响交通通行和设施,还要征得相关部门、权属单位的许可。在此过程中,刘硕等项目管理人员频繁上门沟通,协调施工许可,并现场指挥,督促施工单位抓紧有限的施工期完成任务。那些日子,大家日夜奋战,经常工作到凌晨三四点。
最终,项目如期完工。看着项目临近竣工,刘硕心中激动又兴奋。“看着项目即将建成是我们最有成就感的时刻,带着供电人的使命感,履行这份光荣的职责,我们还将攻克一个个难关,建成更多供电民心工程。”(记者宋磊 通讯员王欣 叶琳)
